¿Cuánto tiempo toma hacer una página web? Plazos reales

¿Cuánto tiempo toma hacer una página web? Plazos reales

Una landing page simple puede estar lista en una semana. Una tienda online con catálogo grande puede tomar dos meses o más. La diferencia casi nunca es la velocidad de quien construye: es cuánto hay que definir y reunir antes de empezar a construir. Esta guía muestra plazos reales por tipo de sitio y qué hacer para que el tuyo no se alargue.

Respuesta corta

Una landing page toma de 1 a 2 semanas; un sitio corporativo de varias páginas, de 3 a 5 semanas; una tienda WooCommerce con catálogo mediano, de 6 a 10 semanas. Lo que más alarga un proyecto no es el desarrollo, sino esperar contenido, las rondas de revisión y las integraciones con terceros.

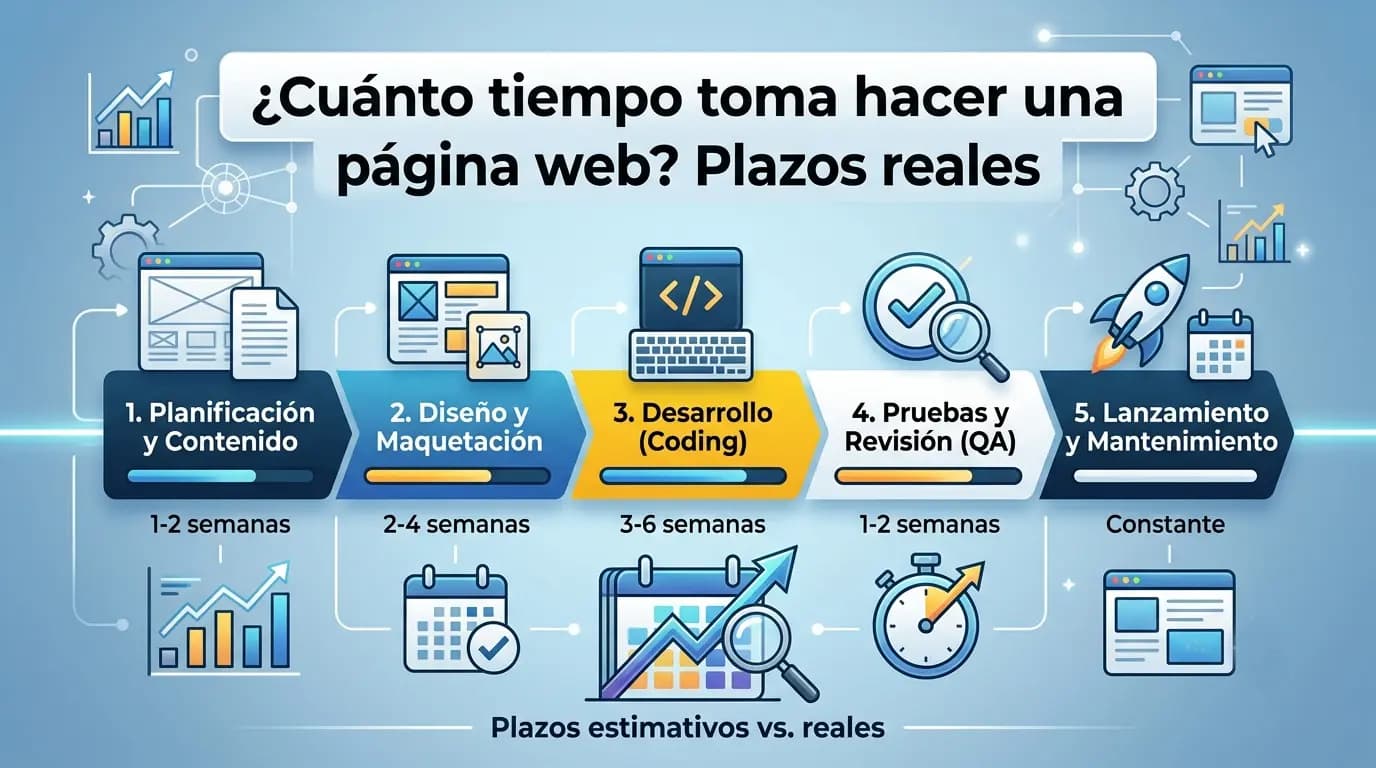

Plazos aproximados por tipo de sitio

Son rangos de proyectos reales, no promesas: cada proyecto tiene sus variables.

Tipo de sitioPlazo típicoQué lo alarga
Landing page1 a 2 semanasTextos de venta sin definir
Sitio corporativo3 a 5 semanasContenido de varias páginas, fotos, aprobaciones
Tienda WooCommerce6 a 10 semanasCarga del catálogo, pasarela de pago, envíos, facturación
Rediseño de un sitio existenteSimilar a uno nuevoMigrar contenido y mantener el SEO ganado

Cómo se reparte el tiempo

En un sitio corporativo típico, el tiempo se reparte en etapas que se pueden planificar: una reunión inicial y propuesta (pocos días), el diseño de la arquitectura y la interfaz (alrededor de una semana, más la revisión), el desarrollo (una a dos semanas), la revisión del cliente con ajustes, y la publicación con verificaciones finales. Cuando cada etapa tiene fecha y responsable, el proyecto avanza; cuando no, se estanca entre etapas.

Lo que realmente alarga un proyecto

Esperar textos y fotos que no estaban listos, rondas de revisión que se estiran sin un límite acordado, decisiones de diseño que cambian a mitad de camino y aprobaciones que dependen de varias personas suelen sumar más tiempo que el desarrollo en sí. En tiendas online hay un factor extra: algunas integraciones dependen de terceros, como la validación técnica de Webpay de Transbank, que puede tomar más que programar la integración.

Qué podés tener listo antes de empezar

Logo en buena calidad, textos de cada servicio o producto, fotos propias, accesos al dominio y hosting si ya existen, y dos o tres sitios de referencia. En una tienda, además, el catálogo en una planilla (nombre, precio, descripción, stock, imágenes). Llegar con esto resuelto puede acortar el proyecto en semanas.

Cómo acortar el plazo sin apurar mal el proyecto

Definir de antemano quién aprueba cada etapa, limitar las rondas de revisión a las acordadas, dar feedback consolidado (una lista, no mensajes sueltos) y lanzar con lo esencial dejando mejoras para una segunda etapa. Un sitio publicado y bien hecho que después crece le gana a uno perfecto que nunca sale.

Una señal de alerta

Desconfiá de un plazo que suena demasiado corto para la complejidad del proyecto: generalmente significa que algo se va a saltar, como pruebas, optimización de velocidad o contenido pensado con cuidado. Un plazo realista dicho de entrada ahorra sorpresas después.

Luis Cruz

Luis Cruz

Diseñador y desarrollador web con más de 15 años de experiencia. Construye sitios en WordPress y tiendas WooCommerce para empresas de Chile, Latinoamérica, España y Estados Unidos.
